中南钢构承建的宁波新乐220kV变电站项目
钢结构主体顺利结顶
日前,中南钢构承建的宁波新乐220kV变电站整体改造工程项目钢结构主体顺利结顶。项目自2020年4月15日进驻现场开始作业准备,4月23日起吊第一根钢梁,5月6日完成最后一根钢梁的吊装。为确保项目按期完工,中南钢构建设者们发扬吃苦耐劳、顽强拼搏的精神,严防疫情安全施工,遵章守规文明施工,争分夺秒加快施工,保质保量地推进了新乐变电站项目各项关键节点施工任务的完成。
宁波新乐220kV变电站整体改造工程建筑面积4990平方米,建筑高度14米,结构类型为局部两层钢结构框架。项目位于宁波市高新区春和工业园内,系宁波地区首个220千伏钢结构全户内变电站工程,项目被列入浙江省“十三五”电力发展规划能源类建设计划。项目建成后,将极大地改变新乐变电站容量不足及设备老旧等现状,完善电网网架结构,提高供电可靠性,保障高新区负荷用电需求。
在本项目的建设中,中南钢构秉承高质量施工、打造精品工程的理念,充分做好前期准备,多次召开项目研讨会,对施工方案进行优化。为减少疫情影响,把损失的时间抢回来,项目部明确任务,倒排工期,实施一天一安排,一周一上报,狠抓各项任务的落实,加快推进工程进度。每批构件从进场到安装完毕,仅用三天时间。五一假期,几十名施工作业人员主动放弃假日休息时间,在工地上日夜奋战,全力抢赶工期。新乐变电站项目建设周期为4个月,计划于2020年8月15日竣工。

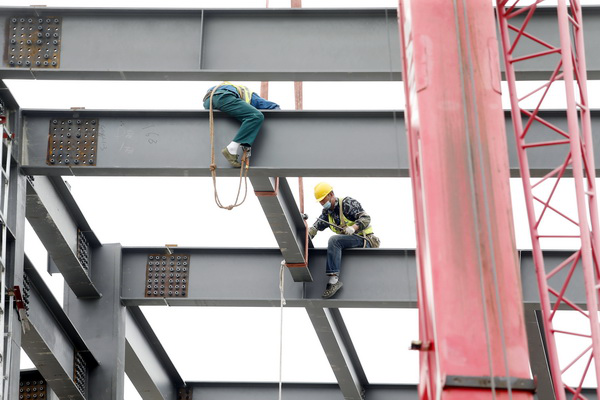

图为宁波新乐220kV变电站第一根钢梁吊装场景
图为宁波新乐220kV变电站项目钢梁吊装场景
图为宁波新乐220kV变电站项目最后一根钢梁正在安装中
图为宁波新乐220kV变电站项目钢结构主体施工场景
图为宁波新乐220kV变电站项目施工场景
近年来,国家电网大力倡导变电站房建工程采用装配式钢结构进行规划建设,也正是由于钢结构建筑优势的不断体现。由型钢和钢板通过焊接、螺栓连接或铆接而制成的变电站房建工程结构,与以往的钢筋混凝土框架结构相比,在设计、施工、使用及综合经济方面都具有独特的优势。其优势一是施工速度快,工期比传统房建工程缩短一半;二是环保效果好,所用材料100%可回收或可降解;三是节能效果好,墙体采用轻型节能标准化的C型钢、方钢、夹芯板,具有良好的保温性和抗震度。
中南钢构充分利用本企业的产品和技术优势,实施机械化、专业化、批量化生产及装配化施工,并对生产和施工作业的全过程进行严格管控,通过精益求精的生产和施工,确保了项目品质。
